机房工程也是建筑智能化系统的一个重要部分,机房建设的内容很多,工程量很大,机房涵盖了建筑装修、供电、照明、防雷、接地、UPS不间断电源、精密空调、环境监测、火灾报警及灭火
机房建设,即指通过对机房的四个基本要素:结构,系统,服务,管理以及它们之间的相互联系考虑,来提供一个投资合理,同时又高效,便利的环境,帮助企业实现包括成本,便利和安全多方面的目标。机房建设的基础首先需要一个模块化的、灵活性的、可靠性极高的布线网络,它能连接话音、数据、图像以及各种用于控制和管理的设备与装置。“机房设计”企业就是利用这种布线网络的特点,来满足不断变化的使用者的需要,同时尽可能减少建设单位的花费。10年专注于机房建设、网络综合布线以及弱电工程,弱电,弱电工程,弱电系统,弱电施工,弱电公司为客户提供咨询、规划、设计、施工、运维一站式解决方案。

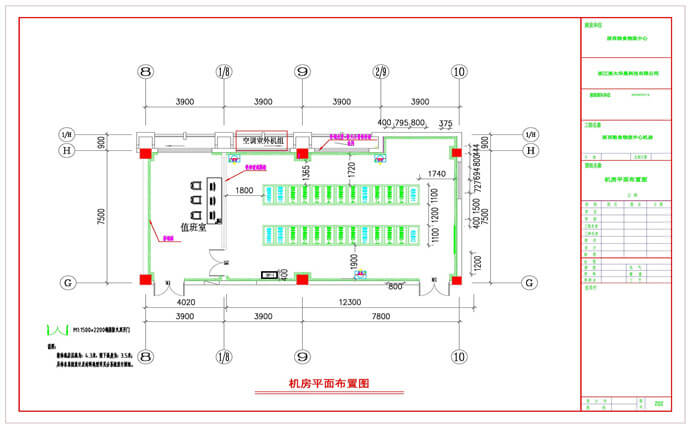

机房建设工程装修平面布置设计(图1)
信息中心建设.机房示意图(图2)
云计算中心建设.机房地面布置图(图3)

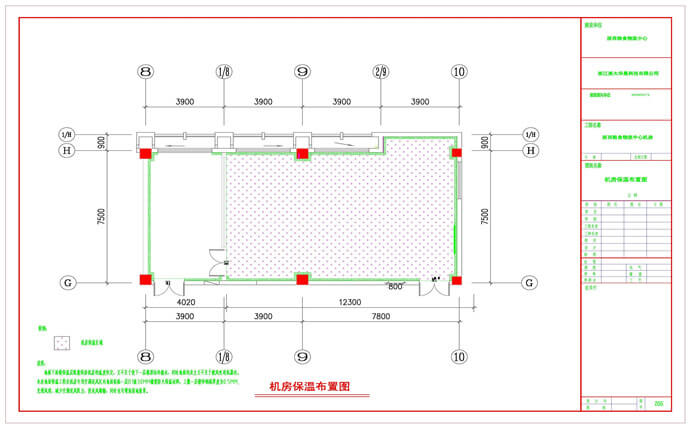

数据中心建设.机房保温布置图(图4)

学校机房建设.机房顶面布置图(图5)

医院机房建设钢梁加固平面图(图6)

部队机房建设.机房地板下大样图(图7)

办公室机房建设.架空活动地板安装样图(图8)
办公大楼机房建设.地板沿墙支撑大样图(图9)
铁路机房建设(图10)
运营商机房建设(图11)
政府机房建设(图12)
大楼机房建设(图13)
弱电机房建设(图14)
教育机房建设(图15)
机房建设业务范围:
网络中心,计算机中心,云计算机心,数据中心,机房系统,机房系统安装,电脑机房安装,机房布线,中心机房,机房维护,机房维保。机房建设资质,20平米机房建设方案报价,机房建设国家标准,云时代机房建设,机房建设验收报告,国家c类机房建设标准,县级医院机房建设标准,电视台机房建设。机房工程是各类信息的中枢,机房工程必须保证网络和计算机等高级设备能长期而可靠地运行的工作环境。电子化基础设施的建设,很重要的一个环节就是部队机房的建设。机房工程不仅集建筑、电气、机电安装、装修装饰、网络构建等多个专业技术于一体,需要丰富的工程实施和管理经验。机房理线,机房设计与施工的优劣直接关系到机房内整个信息系统是否能稳定可靠地运行,是否能保证各类信息通讯畅通无阻。弱电,弱电工程,弱电系统,弱电施工,弱电公司由于机房的环境必须满足计算机等各种微机电子设备和工作人员对温度、湿度、洁净度、电磁场强度、噪音干扰、安全保安、防漏、电源质量、振动、防雷和接地等的要求。机房工程施工队对检测,维修,维保,装修一站式服务!
机房建设系统分类:
机房装饰:抗静电地板铺设、微孔天花和机房墙板装修、天棚及地面防尘处理、防火门窗等;
供配电系统:供电系统、配电系统、照明、应急照明、UPS电源;
空调新风系统:机房精密空调、新风换气系统;
消防报警系统:消防报警、手提式灭火器;
防盗报警系统:红外报警系统;
防雷接地系统:电源防雷击抗浪涌保护、等电位连接、静电泄放、接地系统;
安防系统:门禁、视频。公司机房安装,大数据机房,网络机房,大型,中型,小型机房,旧机房改造,新机房升级。
机房动力环境监控系统:机房环境监控系统;机房静电地板,云计算中心机房,等级,评级,安全,远程,保护,规划,费用,工期,云计算中心建设
总体要求:布局合理、色彩明快、视野宽阔、具备防火、防潮、防尘、隔热、抗静电、抗腐蚀、易清洁、美观耐用等性能特点,并且材质轻盈、结构坚固、不易变形、拆装方便,便于地板下、吊顶内管线的连接、维修、机房装饰。
中小学机房建设(图16)
机房建设工程分类介绍:
机房建设施工不仅包含机房中所涉及的各个专业,如机房装修、供配电、空调、综合布线、安全监控、设备监控与消防系统等,信息化机房还包括从数据中心到动力机房整体解决方案咨询、规划、设计、制造、安装和维护服务,因此不能孤立的看待机房的各个系统,而应看成一个更大的统一系统来进行设计和实施,机房电源以提高整体方案实施的可靠性、可用性、安全性和易管理性。对于用户来说,采用整体机房解决方案,即降低了选型、采购、工程管理的整体成本,又有利于得到整体的设计、实施和服务,提高稳定性和兼容性,缩短建设周期等。我们对弱电机房,公司,工厂,通讯,标准数据机房,IDC机房设计拥有10年经验。政府,教育,学校,医院,部队,企业,工厂,超市,办公楼,办公室,大楼机房建设设计。云计算中心建设,IDC大数据机房费用,电脑通讯旧机房改造,承建安装,工期,学生,教室,中学,小学,职校,普通,工厂,超市,企业,部队,学校,医院,政府,房地产,办公楼,新建弱电机房升级,大,中,小型网络机房规划,机房等级,办公室,办公大楼,铁路,运营商,教育,中小学,大学,高中,初中,指挥大厅,控制室,监控,酒店,会议室,应急,A级,B级,C级,银行,标准化,等保,分保,一卡通,安全,远程,静电,疲敝安全门,异地存储,虚拟化,模块化,灾备,整栓布置,布局,工业联接器,ODF,IT专用光纤,布线,维护,维保,施工,调试,恢复,检测,A,B,C级信息化机房,1,2,3类,一,二,三级弱电机房,综合布线,规范技术型,配线架,桥架,标号,标识,集成,强电机柜,冷通道,平面效果图设计,门禁,机柜,电缆,UPS,防火,动环,空调,漏水检测,走线架,固线器,防尘,承重架,PDU,保温,无线,交换机,路由器,防火墙,大屏,KVM,消防,装修,现代,品牌,厂家,地铁,高校,核心,简单,整体,传统,绿色,无尘,考试,网吧,涉密,保密,屏蔽,容灾,排名,通信,节能,多媒体,电子政务, 中国国家,医疗,二甲医院,节能环保,公安指挥中心,机密级,异地备份,财政局,华为智慧城市,证劵,微模块,保险,土建.机房建设业务范围覆盖西南5省:四川成都,云南昆明,贵州贵阳,重庆,西藏拉萨.
一、机房装修系统
专业网络机房和中心机房建设,机房装修工程不仅仅是一个装饰工程,更重要的是一个集电工学、电子学、建筑装饰学、美学、暖通净化专业、计算机专业、弱电控制专业、消防专业等多学科、多领域的综合工程,并涉及到计算机网络工程等专业技术的工程。在设计施工中应对供配电方式、空气净化、环境温度控制、安全防范措施以及防静电、防电磁辐射和抗干扰、防水、防雷、防火、防潮、防鼠诸多方面给予高度重视,以确保计算机系统长期正常运行工作。
二、机房天花工程
机房棚顶装修多采用吊顶方式。机房内吊顶主要作用是:在吊顶以上到顶棚的空间做为机房静压送风或回风风库、可布置通风管道;安装固定照明灯具、走线、各类风口、自动灭火探测器;防止灰尘下落等等。综上所述,吊顶应具有一定的承载能力,必须能够承受住全部安装设备的重量。依使用方式而言,吊顶以上的空间要留有300mm~800mm的间隔,当吊顶上安装空调管道时,其间距要根据风管的结构来确定,并要留有人员安装及检修的空间。吊顶构件是可拆的,至少是在规定的地段是可拆的,以便于人员能够进入吊顶空间。如果用吊顶以上空间作为空气调节的静压风库时,吊顶以上空间及屋顶应采取防尘措施,防止灰尘通过吊顶落入机房内。所选用的吊顶板及其构件还应具有质轻、防火、防潮、吸音、不起尘、不吸尘等性能。为了使吊顶板也能像活动地板那样,不论房间的形状和面积如何,弱电,弱电工程,弱电系统,弱电施工,弱电公司都能较方便地装配,而且能满足防火、吸音和隔热等方面的要求,人们常采用铝制穿孔骨吊顶板。铝制穿孔骨吊顶板是一个轻质铝壳体,并有不同孔距和孔径的通孔,其中填充的材料具有消声、防火性能。
三、机房墙面工程
机房内墙装修的目的是保护墙体材料,保证室内使用条件,创造一个舒适、美观而整洁的环境。内墙的装饰效果是由质感、线条和色彩三个因素构成。目前,在机房墙面装饰中常见的贴墙材料(如铝塑板、彩钢板)饰面等,其特点:表面平整、气密性好、易清洁、不起尘、不变形。墙体饰面基层做防潮、屏蔽、保温隔热处理。土建墙体厚度要符合热负荷要求,使室内热负荷减少。所采用的材料应该不易燃烧,而且隔热、隔音、吸音性好。墙体表面涂附的材料种类很多,设计者可根据实际情况,参阅有关资料合理选择。要求不易产生尘埃、不产生静电、无毒的材料。
大学机房建设(图17)
四、机房隔断工程
云计算机房为了保证机房内不出现内柱,机房建筑常采用大跨度结构。争对计算机系统的不同设备对环境的不同要求,便于空调控制、灰尘控制、噪音控制和机房管理,往往采用隔断墙将大的机房空间分隔成较小的功能区域。隔断墙要既轻又薄,还能隔音、隔热。机房外门窗多采用防火防盗门窗,机房内门窗一般采用无框大玻璃门,这样既保证机房安全,又保证机房内有通透、明亮的效果。
1、隔音:机房基建结构需做隔音处理。隔音材料选择需符合环保要求,并使得房间内部形成吸音整体环境,从而才能确保达到建设目的。
2、保温:在机房建设系统中,保温环境建设可以说是重中之重。保温系统的建设直接决定了机房系统的运营费用。建设优秀的保温环境,可有效的控制机房环境运营所产生的电费、维修费及管理费用。
五、机房地面工程
机房工程的技术施工中,机房地面工程是一个很重要的组成部分。机房地板一般采用抗静电活动地板。活动地板具有可拆卸的特点,因此,所有设备的导线电缆的连接、管道的连接及检修更换都很方便。活动地板下空间可作为静压送风风库,通过带气流分布风口的活动地板将机房空调送出的冷风送入室内及发热设备的机柜内,由于气流风口地板与一般活动地板可互换性,因此可自由的调节机房内气流的分布。活动地板下的地表面一般需进行防潮处理。若活动地板下空间作为机房空调送风风库,活动地板下地面还需做地台保温处理,保证在送冷风的过程中地表面不会因地面和冷风的温差而结露。防静电地板敷设前期需要需要进行场地清理及找平工作,并按标准在地表面做多层多次处理方可进行下步施工。
六、机房屏蔽系统
1.计算机机房固态电磁屏蔽工程一般有三种形式:即焊接式电磁屏蔽壳体、装配式电磁屏蔽壳体和薄膜屏蔽,还有多层屏蔽体。
2.焊接式电磁屏蔽壳体是按设计将预加工的单元金属板块在机房内焊接成整体,形成电磁屏蔽壳体。
3.装配式电磁屏蔽壳体是预先将屏蔽壳体制成组件,在机房内进行组装成整体,形成电磁屏蔽壳体。
4.薄膜屏蔽是一种金属膜附着在一支撑金属膜结构上,而不是靠金属膜本身之支撑力,以金属薄腊抵挡电磁场的干扰。
5.多层屏蔽是将屏蔽面作成多层,表面与金属之间留很小的空间,而不是紧密的接触在一起,在很小的空间中充满空气或其它电介质,多层屏蔽能起到很好的屏蔽效果。
6.计算机机房的电磁屏蔽应根据机房内设备工作的性能和安全的要求来选择。一般有以下三种方法:屏蔽机房、屏蔽工作间、设备专项屏蔽。
学校,部队,医院,单位,小型,中型,政府,银行,中学,校园,网吧,单位,局域网,运营商,IDC,IT,IBM,图书馆,税务,通信,服务器,广电,考试机房,房地产,地产机房的网络中心,屏蔽机房是为了保障国家和部门的政治、经济、军事上的安全,涉密机房建设方案,需要用屏蔽的手段来防止计算机泄密。屏蔽工作间是为了保密和防止减少电磁场的干扰,在局部范围内采取的屏蔽手段。设备专项屏蔽是为了保证电子仪器设备调试维修正确,需要在一个无电磁信号干扰的场合来进行,这种屏蔽专门为设备调试准备的屏蔽场所。
高中机房建设(图18)
机房建设注意事项和解决方案:
1、 一般规定
计算机房的室内装修工程施工验收主要包括吊顶、隔断墙、门、窗、墙壁装修、地面、活动地板的施工验收及其他室内作业。
室内装修作业应符合《装饰工程施工及验收规范》、《地面及楼面工程施工及验收规范》、《木结构工程施工及验收规范》及《钢结构工程施工及验收规范》的有关规定。
在施工时应保证现场、材料和设备的清洁。隐蔽工程(如地板下、吊顶上、假墙、夹层内)在封口前必须先除尘、清洁处理,暗处表层应能保持长期不起尘、不起皮和不龟裂。
机房所有管线穿墙处的裁口必须做防尘处理,然后对缝隙必须用密封材料填堵。在裱糊、粘接贴面及进行其他涂复施工时,其环境条件应符合材料说明书的规定。
装修材料应尽量选择无毒、无刺激性的材料,尽量选择难燃、阻燃材料,否则应尽可能涂防火涂料。
2、吊顶
计算机机房吊顶板表面应平整,不得起尘、变色和腐蚀;其边缘应整齐、无翘曲,封边处理后不得脱胶;填充顶棚的保温、隔音材料应平整、干燥,并做包缝处理。
按设计及安装位置严格放线。吊顶及马道应坚固、平直,并有可靠的防锈涂复。金属连接件、铆固件除锈后,应涂两遍防锈漆。
吊顶上的灯具、各种风口、火灾探测器底座及灭火喷嘴等应定准位置,整齐划一,并与龙骨和吊顶紧密配合安装。从表面看 应布局合理、美观、不显凌乱。
吊顶内空调作为静压箱时,其内表面应按设计要求做防尘处理,不得起皮和龟裂。
固定式吊顶的顶板应与龙骨垂直安装。双层顶板的接缝不得落在同一根龙骨上。
用自攻螺钉固定吊顶板,不得损坏板面。当设计未作明确规定时应符合五类要求。
螺钉间距:沿板周边间距150-200mm,中间间距为200-3000mm,均匀布置。
螺钉距板边10-15mm,钉眼、接缝和阴阳角处必须根据顶板材质用相应的材料嵌平、磨光。
保温吊顶的检修盖板应用与保温吊顶相同的材料制作。
活动式顶板的安装必须牢固、下表面平整、接缝紧密平直、靠墙、柱处按实际尺寸裁板镶补。根据顶板材质作相应的封边处理。
安装过程中随时擦拭顶板表面,并及时清楚顶板内的余料和杂物,做到上不留余物,下不留污迹。
初中机房建设(图19)
3、隔断墙
A.无框玻璃隔断,应采用槽钢、全钢结构框架。墙面玻璃厚度不小于10mm,门玻璃厚度不小于12mm。表面不锈钢厚度应保证压延成型后平如镜面,不不平的视觉效果。
B.石膏板、吸音板等隔断墙的沿地、沿顶及沿墙龙骨建筑围护结构内表面之间应衬垫弹性密封材料后固定。当设计无明确规定时固定点间距不宜大于800mm。
C.竖龙骨准确定位并校正垂直后与沿地、沿顶龙骨可靠固定。
D.有耐火极限要求的隔断墙竖龙骨的长度应比隔断墙的实际高度短30mm,上、下分别形成15mm膨胀缝,其间用难燃弹性材料填实。全钢防火大玻璃隔断,钢管架刷防火漆,玻璃厚度不小于12mm,无气泡。
E.安装隔断墙板时,板边与建筑墙面间隙应用嵌缝材料可靠密封。
F.当设计无明确规定时,用自攻螺钉固定墙板宜符合:螺钉间距沿板周边间距不大于200mm,板中部间距不大于300mm,均布置,其他要求同2。
G.有耐火极限要求的隔断墙板应与竖龙骨平等铺设,不得与沿地、沿顶龙骨固定。
H.隔断墙两面墙板接缝不得在同一根龙骨上,每面的双层墙板接缝亦不得在同一根龙骨上。
J.安装在隔断墙上的设备和电气装置固定在龙骨上。墙板不得受力。
K.隔断墙上需安装门窗时,门框、窗框应固定在龙骨上,并按设计要求对其缝隙进行密封。
4、铝合金门窗和隔断
铝合金门框、窗框、隔断墙的规格型号应符合设计要求,安装应牢固、平整,其间隙用非腐蚀性材料密封。当设计无明确规定时隔断墙沿墙立柱固定点间距不宜大于800mm。
门扇、窗扇应平整、接缝严密、安装牢固、开闭自如、推拉灵活。
施工过程中对铝合金门窗及隔断墙的装饰面应采取保护措施。
A级,B级,C级机房,1级,2级,3级机房,1类,2类,3类机房,一级,二级,三级机房,一类,二类,三类机房安装玻璃的槽口应清洁,下槽口应补垫软性材料。玻璃与扣条之间按设计要求填塞弹性密封材料,应牢固严密。
工厂机房建设(图20)
5、活动地板
计算机房用活动地板应符合国标GB6650-86《计算机房用活动地板技术条件》。数据中心机房,综合布线机房,规范的技术型机房保养安全,信息化建设有着重要性!
活动地板的理想高度在18-24英寸(46-61cm)之间。 机房施工,调试,恢复,屏蔽机房,机房综合布线,配线架,桥架,打线,标号,标识。
活动地板的铺设应在机房内各类装修施工及固定设施安装完成并对地面清洁处理后进行。 机房系统工程集成,强电,弱电布线。
建筑地面应符合设计要求,并应清洁、干燥,活动地板空间作为静压箱时,四壁及地面均就作防尘处理,不得起皮和龟裂。
现场切割的地板,周边应光滑、无毛刺,并按原产品的技术要求作相应处理。 专用机房配电柜,一体化机房,模块化,冷通道机房。
活动地板铺设前应按标高及地板布置严格放线将支撑部件调整至设计高度,平整、牢固。 学生,教师,高校,中学,小学,大学,职校,普通机房的云计算中心。
活动地板铺设过程中应随时调整水平。遇到障碍或不规则地面,应按实际尺寸镶补并附加支撑部件。
在活动地板上搬运、安装设备时应对地板表面采取防护措施。铺设完成后,做好防静电接地。
指挥大厅机房建设(图21)
电气系统
1、供配电系统 数据中心供配电系统应为380V/200V、50HZ,计算机供电质量达到A级。 一线机房中心地板,气体,防雷,测试,画图,平面图,系统图,效果图,设计图机房新风系统规划。
2、供配电方式为双路供电系统加UPS电源及柴油发电机设备,并对空调系统和其他用电设备单独供电,以避免了空调系统启停对重要用电设备的干扰。供电系统的负荷包含如下方面:
机房建设专用服务器功率计算:
单台服务器功率 ╳ 服务器台数 = 总功率
UPS总功率:
一般采用n+1备份方案,亦即并联UPS台数多加壹台,以防止某一台机组出现故障。
目前UPS效率均在90%以上,故按照服务器总功率可以计算出UPS的总KVA数。
工作区恒温恒湿精密空调负荷:
工作区面积╳200~250 kcal/hr /m2 = 总的空调所需制冷量 ,机房精密空调,专业空调,漏水检测。
按上述数据即可确定精密空调的数量,同时亦可确定空调所耗费电功率。
办公区空调、照明等负荷,机房环境,改造机房,升级机房。
其它用负荷机房网络系统,门禁,机柜,电缆,用电UPS,防火,动环,接地。
由上可以计算出一个数据中心机房所需的用电负荷总功率,新建机房,屏蔽机房,屏蔽柜,屏蔽体,安全门,屏蔽门。
控制室机房建设(图22)
3、 电源分类
一类电源为UPS供电电源,由电源互投柜引至墙面配电箱,分路送到活动地板下插座,再经插座分接计算机电源处,电缆用阻燃电缆,穿金属线槽钢管敷设。
二类电源为市电供电电源,由电源互投柜分别送至空调、照明配电箱和插座配电箱,再分路送至灯具及墙面插座。电缆用阻燃电缆,照明支路用塑铜线,穿金属线槽及钢管敷设。
三类电源为柴油发电机组,是作为特别重要负荷的应急电源,应满足的运行方式为:正常情况下,柴油发电机组应始终处于准备发动状态,当两路市电均终断时,机组应立即启动,并具备带100%负荷的能力。任一市电恢复时,机组应能自动退出运行并延时停机,恢复市电供电。机组与电力系统间应有防止并列运行的连锁装置。柴油发电机组的容量应按照用电负荷的分类来确定,因为有的负荷需要很大的启动功率,如空调电动机,这就需要合理选择发电机组容量,以避免过大的启动电压降,一般根据上述用电负荷总功率的2.5倍来计算。
4、配电柜
配电箱、柜应有短路、过流保护,其紧急断电按钮与火灾报警联锁。
配电箱、柜安装完毕后,进行编号,并标明箱、柜内各开关的用途以便于操作和检修。
配电箱、柜内留有备用电路,作机房设备扩充时用电。 机房存储灾备,模块化,虚拟化,异地存储,灾备机房,冗余,改造,升级,二次装修,拆除,新建。
备份机房建设(图23)
5、插座
机房内用电插座分为两大类,即UPS插座和市电插座。机房各工作间均留有备用插座安装在墙壁下方供设备维修时用。
6、电缆(电线)
电缆(电线)在铺设时应该平直,电缆(电线)要与地面、墙壁、天花板保持一定的间隙。
不同规格的电缆(电线)在铺设时要有不同的固定距离间隔。
电缆(电线)在铺设施工中弯曲半径按厂家和当地供电部门的标准施工。
铺设电缆时要有留有适当的余度。
地板下的电缆穿钢管或在金属线槽里铺设。
7、空调系统
根据GB2887-82计算机场地技术要求,按A级设计,温度T=23℃±2℃,相对湿度=55%±5%,夏季取上限,冬季取下限。 机房网线,电线,走线架美观,固线器,彩钢板,吊顶,防尘,防水坎,封堵,承重架,散力架,钢架,承重架,配电柜承重架,柜散力架,机房贴角线,气流组织采用下送风、上回风,即抗静电活动地板静压箱送风,吊顶天花微孔板回风。新风量设计取总风量的10%,中低度过滤,新风与回风混合后,进入空调设备处理,提高控制精度,节省投资,方便管理。机房保温,防水专用门,服务器机柜,PDU,防雷插线板,防雷模块,接地系统,监控系统。
灾备机房建设(图24)
8、接地系统
依据国标GB50169-92电气安装,接地施工及验收规范。计算机直流地与机房抗静电接地及保护地严格分开以免相互干扰,采用T50x0.35铜网,所有接点采用锡焊或铜焊使其接触良好,以保证各计算机设备的稳定运行并要求其接地电阻1Ω。机房抗静电接地与保护地采用软扁平编织铜线直接敷设到每个房间让地板就近接地,能使地板产生的静电电荷迅速入地。 机房分保,等级保护,分级保护,服务器,交换机,防火墙,大屏,路由器,无线,数据安全,数据恢复,KVM,消防,气体,温度检测,电池柜,电池架,设备间,操作间。
9、防雷
为防止机房设备的损坏和数据的丢失,机房防雷尤其重要。按国家建筑物防雷设计规范,本设计对机房电气电子设备的外壳、金属件等实行等电位连接,并在低压配电电源电缆进线输入端加装电源防雷器。防雷接地电阻要求小于10Ω。
10、照明
机房照明按"电子计算机机房设计规范"规定。 机房设备操作,铜排,绝缘柱,专用光纤,配电箱,ODF,工业联接器。
照明灯具采用嵌入式安装。机房布局,整体布局,整栓布置,事故照明用备用电源自投自复配电箱,市电与UPS电源自动切换。
灯具内部配线采用多股铜芯导线,灯具的软线两端接入灯口之前均应压扁并搪锡,使软线与固定螺丝接触良好。灯具的接地线或接零线,必须用灯具专用接地螺丝并加垫圈和弹簧垫圈压紧。
在机房内安装嵌装灯具固定在吊顶板预留洞孔内专设的框架上。灯上边框外缘紧贴在吊顶板上,并与吊顶金属明龙骨平行。
在机房内所有照明线都必须穿钢管或者金属软管并留有余量。电源线应通过绝缘垫圈进入灯具,不应贴近灯具外壳。
